TETT PÅ ÅRSTIDENE
2018
Utsikt fra Blaklia på 60-tallet
Flyfoto fra 1950-tallet av Gløshaugen og Strinda kommune (med tidligere Blakli gård) sør for Trondheim sentrum
Flyfoto mot Blaklia på 70-tallet
Flyfoto 2006

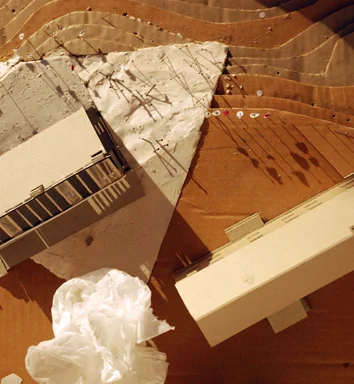

Situasjonsmodell M 1:100, morgensol
Solstudie kl. 22 i juni
FOTOREMSE FRA VINDU I TRØNDERLÅNA:
Markering av fotavtrykk 2008

Boring for geoteknisk beregning av kvikkleire-laget
15. mai 2013, rydding av tomt
31. mai- lauvsprett
13. juni -anleggsveg etablert
17. juni- tidligere hage og flere tonn leire kjøres vekk
19. juni- nytt gulv etablert, 3 meter ned. Utstikking av fundament
23.juni- basseng på gammel sjøbunn- vi fant et skjell!
25. juni - byggeplass-strøm og grøfter til rørføringer på plass
26. juni- elvesingel som drenerende gulv
27. juni, grunnstein-markering
27. juni, opptørking viser rørgrøft i lengderetning
1. juli, i gang med bankett
3.juni - rør på plass
5.juli - betong fylles i forskalning for såle/bankett
6. juli - vanning for herding
9. juli - kontroll av kotehøgder og mål
10.juli - se foto over: armering stikker opp for grunnmursvegger

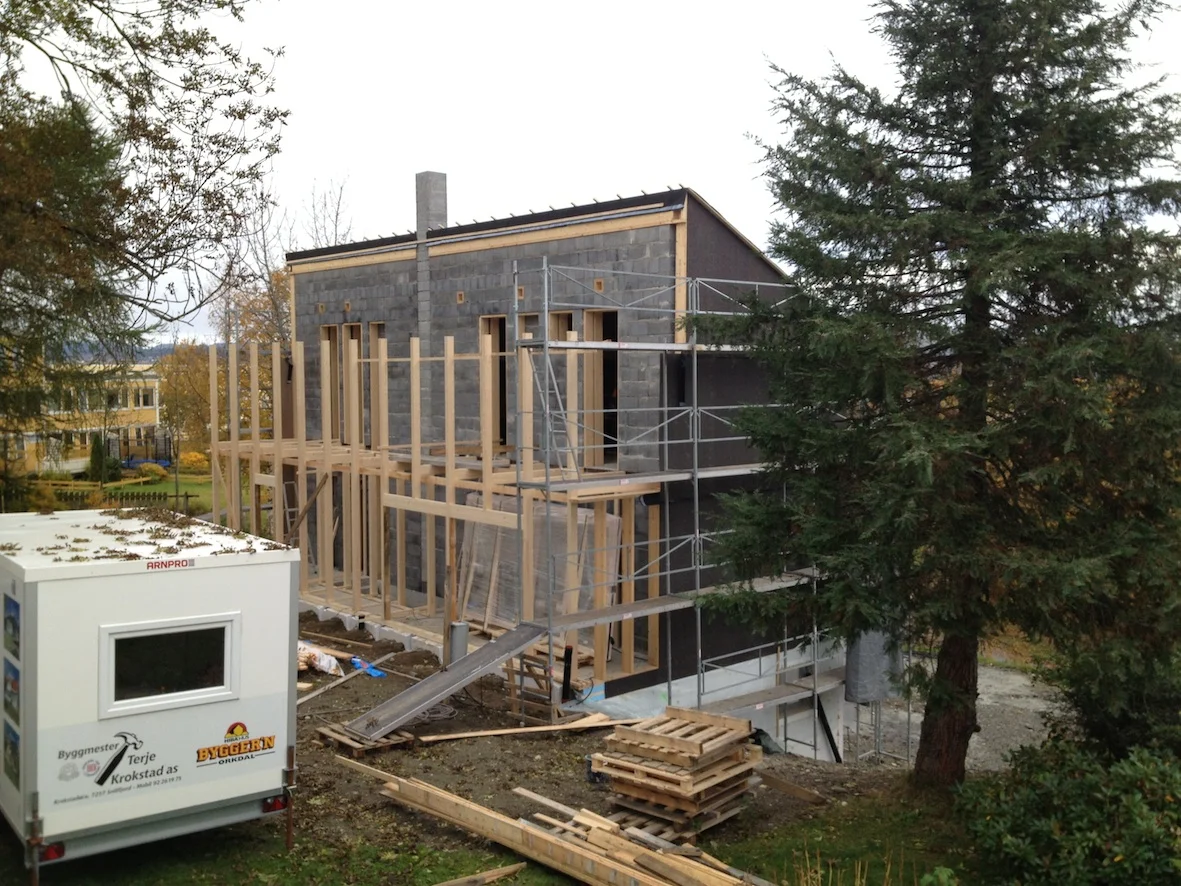

12. juli - forskalningsplater
16. juli - første formvegg opp for plasstøpt betong
22. juli - armeringsnettene festes og tvinnes grundig fast
26. juli - formen er klar- støp ventes mandag 29. juli
6. august - herding av gulv
7. august - etasjeskille etablert med stativ og dragere. Platene blir form for synlig undertak i betongkassen
9. august - innmåling av rørgjennomføringer, og armering legges
14. august - forskalning demonteres
15.augustmorgen - vanning av fundamentet
Før ekstrembyger 19.august
Betong som fundament
27. august - knotteplast og isolasjon justert ferdig
30. august - spylerør på midtvegg, tilbakefylling av masse med sand fra Klæbu, utkraget balkong med iso-deler etterstøpt
5.september - siste avretting og ferdigslip av betong, lettklinkerblokker på plass 3.september
12. september - tømrer og byggemster på plass 9 september, nøyaktig muring og fugemørtelteknikk med planke som høgdemål
13. sept. - åpninger i 1.etg. etablert i lecaveggen, bunnsvill for stendervegg festet i betong med tykk diffsperre som beskyttelse og tilpasset isolasjon

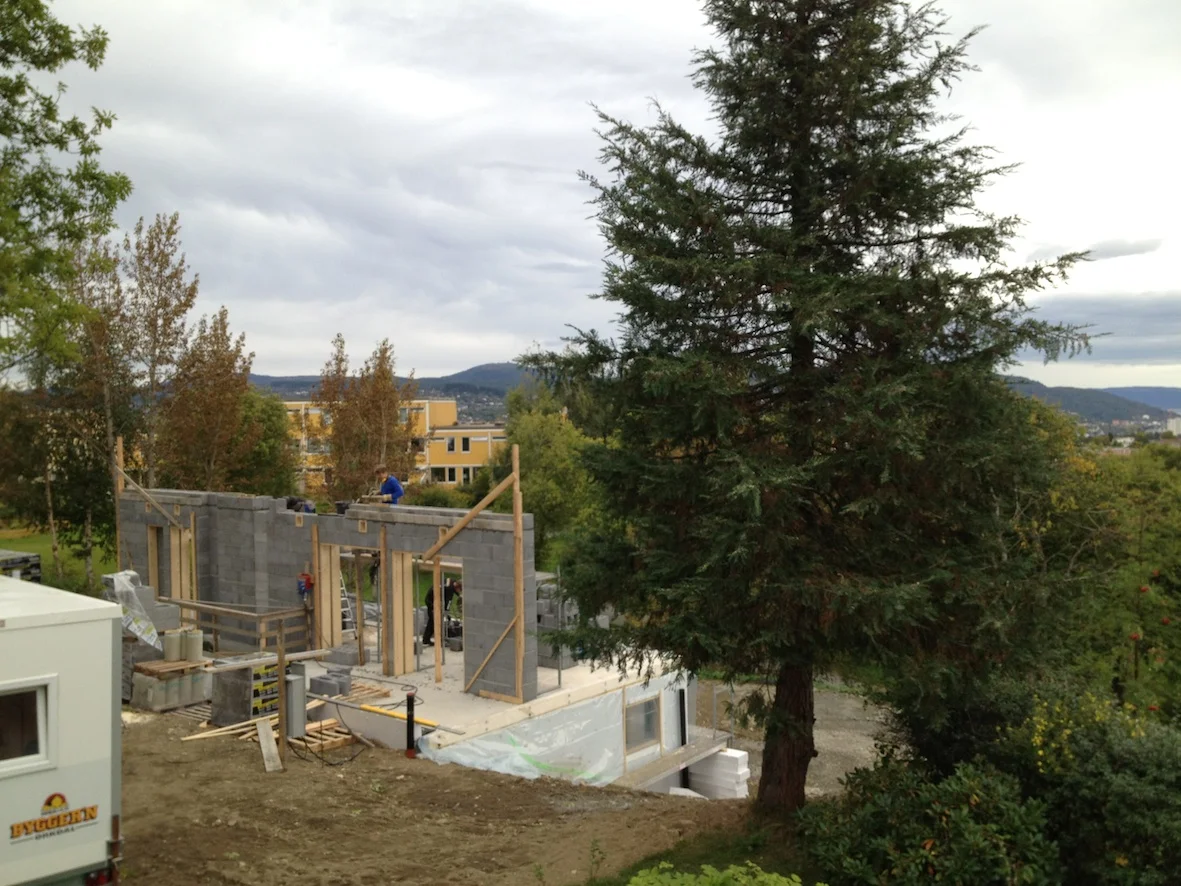

15.sept. - armert u-blokk-skift

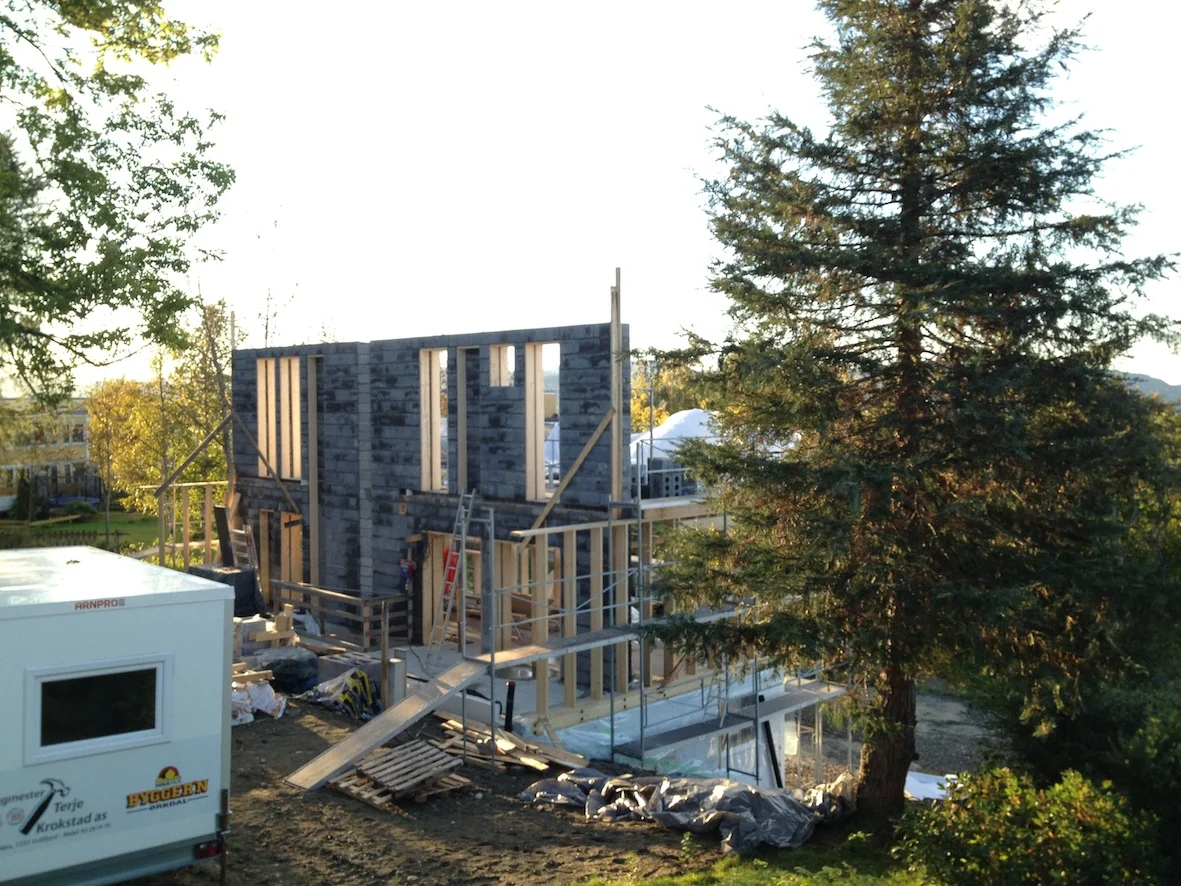

25.sept. - delevegg for 2.etasje på plass, resiseverk for 1.etasje ferdig 19.september
30.sept. - betongdrager i armert u-blokk
1.oktober - både mønsås og toppsvill for nordveggen på plass, vi feirer med kake

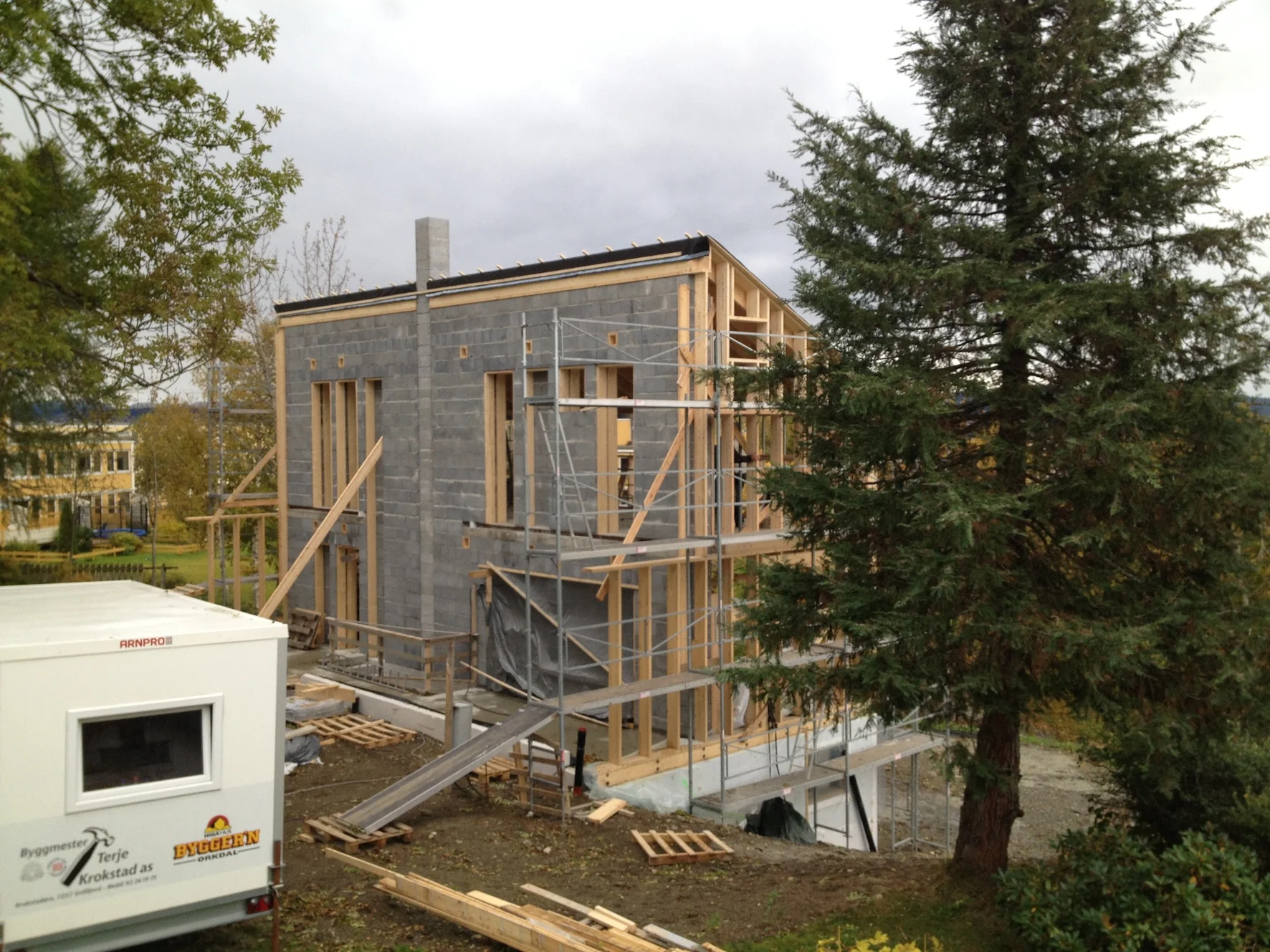

5.oktober - reisverk for varm del, undertak med duk og pipe på plass
8.oktober - vindtetting / asfaltplate på plass
11.oktober- Reisverk for årstidsrommet: cc 110 cm
14. okt. - Stilas for sørfasade
16. oktober - Konstruktiv ramme for glasstak og solfangere ferdig
31.okt. - Fasade: forkullet kledning og beslag. (20.okt.- første snøfall, presenning på plass)
11.nov. - Rørlegger på plass, innvendige gulv klartgjort for støp.
16. nov.- varm høststorm, 15. nov. - avrettingsmasse i underetasje/sokkel + midlertidig dekking av sørfasade etter at lister for montering av glasssystem er skrudd direkte i rammeverket den 13. november
19. nov. - endelig i gang med montering av glass-tak på sørfasade
21. nov. - ferdig tak mot sør-øst!
30.nov. - Glassfasaden i 2.etg. heises på plass
5. desember - Fasadeplater på betongsokkel ferdig montert
13. desember - Solfangere og faste glassvegger skrudd på plass
18. des. - Takflate mot nord og mønebeslag ferdigstilles, 21.desember er skyvedører til årstidsrommet på plass
16. januar
28. januar - Leirepussdugnad på leca-vegg starter 30.desember med leire fra tomta

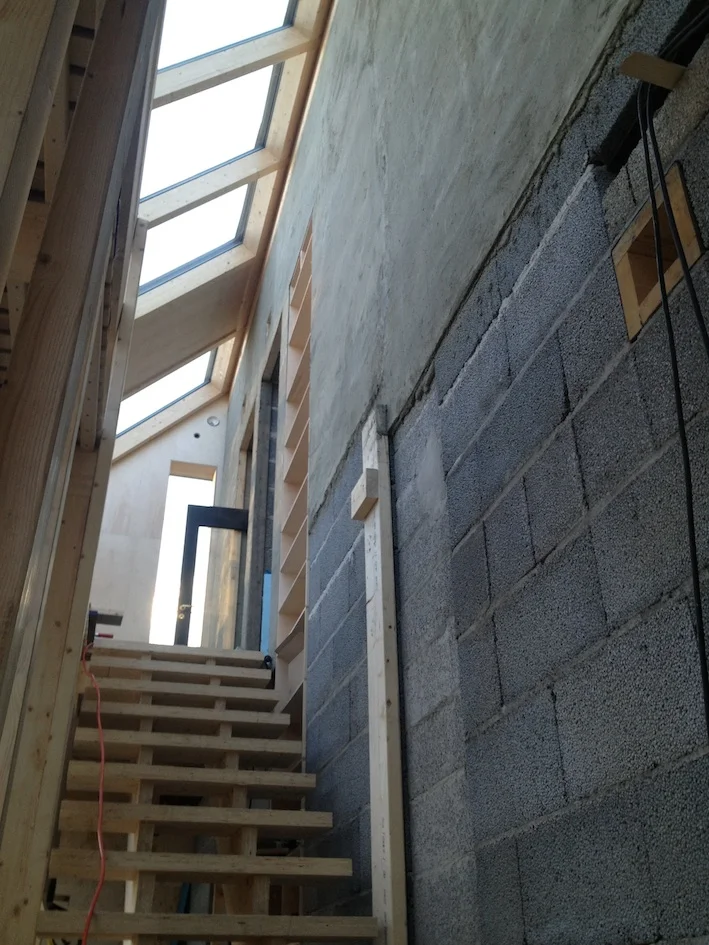

2. februar 2014
21. februar- inngangsdøra på plass fra tunet
23. mars kl 14:00 - de tre solfangerene i gang
Rekkverk til balkong mot nord-vest
1. mai og arbeidstelt. Ferdig leilighet.
4. mai kl 24:00
Lecavegg ferdig pusset 2.etasje med leireblanding fra tomta
2018
